EPS构建施工及注意事项

作业做准备

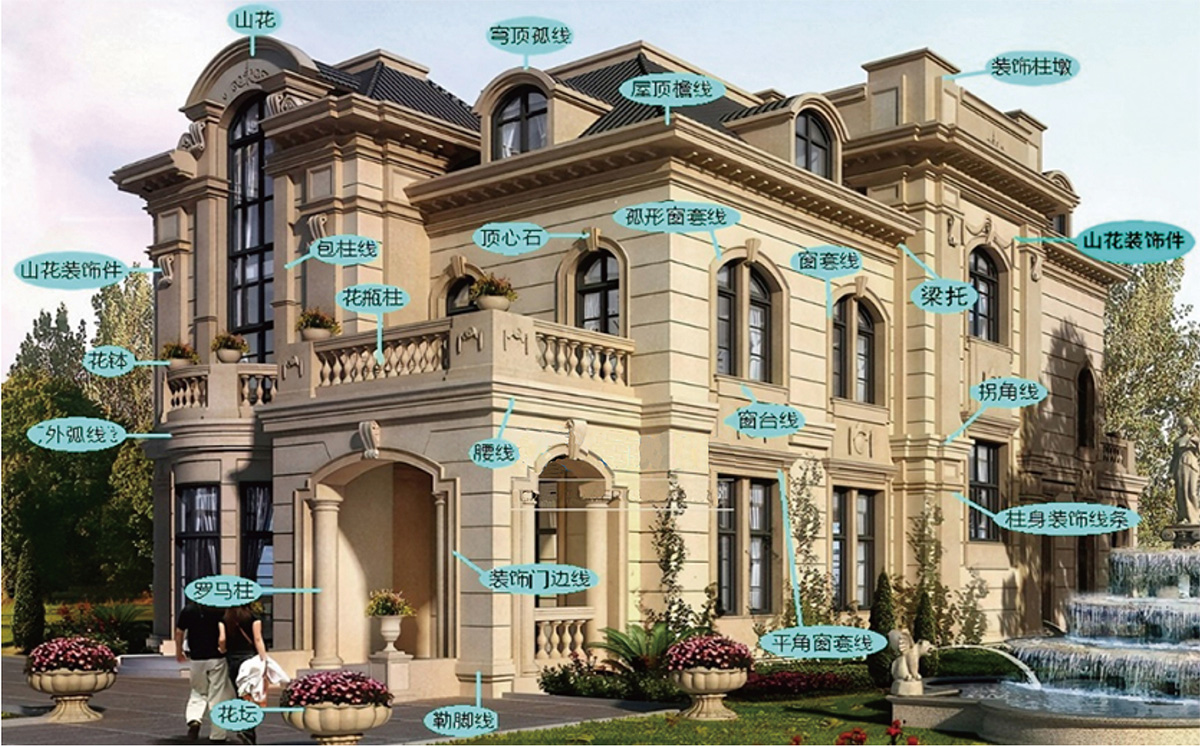

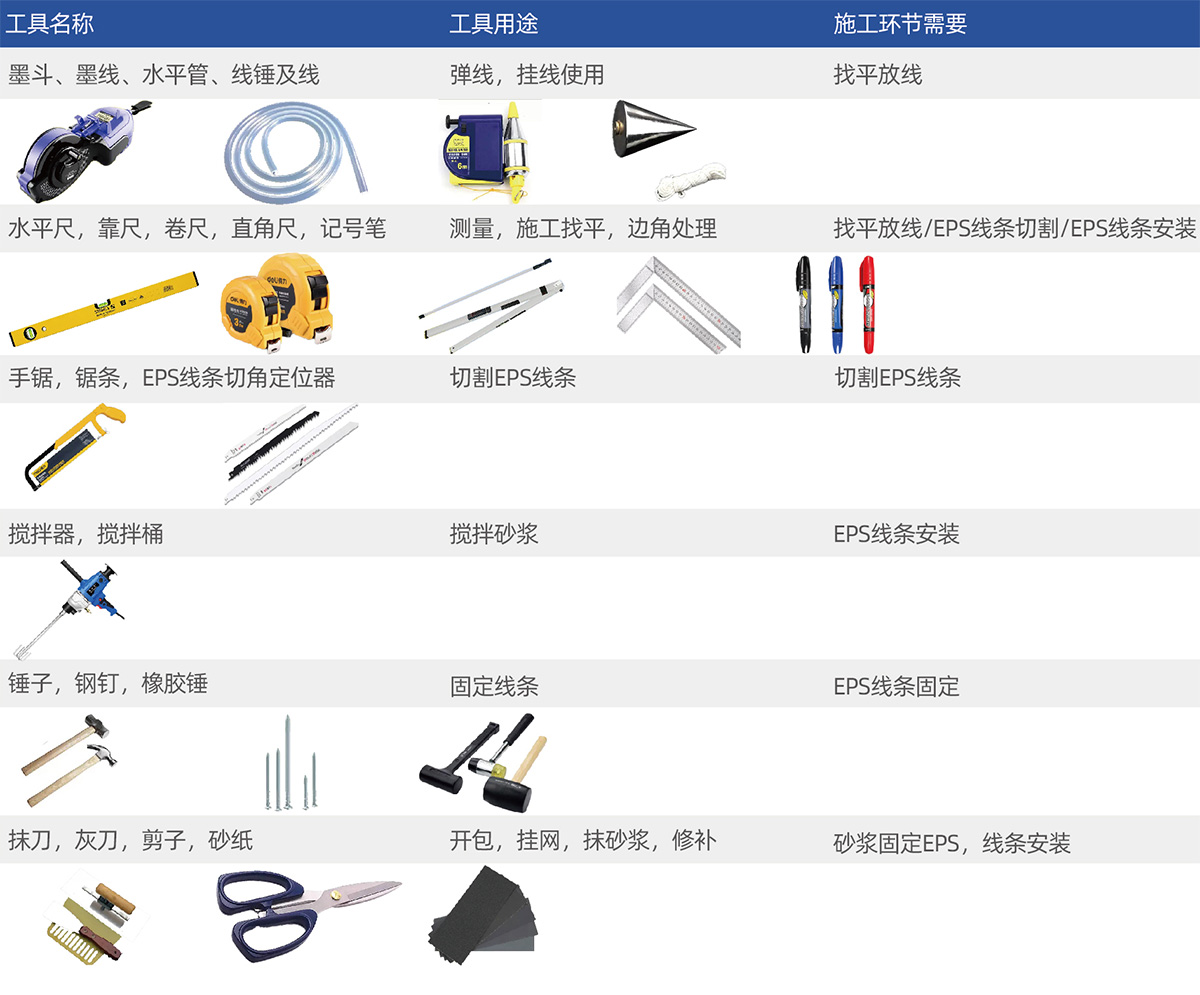

只能按照内容需求购得好的EPS搭建:东罗马柱,门套,窗套,檐线,腰线,山花,廊柱,浮雕雕刻等。只能按照不一样类型,代码,标准,面积,型号查询通过种类布置,非常方便建筑人士连接时选择。购得EPS纹理专属粘胶剂。建筑软件工具安排。

基层处理

外墙面装修装修内墙粉刷已结束后,铝合金窗窗洞已收口,将复制色块的局部清掉不脏,以后可借力1.8米长靠尺证明外墙面装修装修平不凹凸不平,如外墙面装修装修不凹凸不平则需补灰,垫粘结力沙浆较好不超越1.5毫米厚。

贴砖施工放线

打水平线,水平线一定要打准,弹好墨线,腰线的墨线弹在下端,方便打钉子做固定。

EPS粗线条锯开

做窗套线,先贴窗台线,安装平直后,再贴窗边线,现场示范只有两个窗套线。
由于安装时间紧,我们打几个钉子,防止线条两边歪倒,窗顶线安排在最后贴。
接下来开始EPS线条切割,EPS线条均为标准尺寸,切割时要考虑拼缝宽,切45度角时,两侧预留同样的长度,窗台线的切割已完成。窗台线一般超出窗边10cm。加上窗边线本身的宽度9cm(仅限本案例),窗台线应超出窗边框19cm(仅限本案例)。

EPS线条图案进行安装

清理好墙面,切割好EPS线条后,开始安装,先搅拌砂浆,搅拌前仔细阅读说明书,按标准配比用手提式电动搅拌机搅拌均匀,大多数施工师傅凭实际经验进行配比至合适粘度,检验标准如下,用瓦刀检测,砂浆掉落,则搅拌过稀,需加入砂浆再搅拌。如瓦刀上的砂浆不掉落则为搅拌合格,可进行安装, 一切准备就绪,接下来开始安装,粘结面宽度小于500mm的线条,需满粘砂浆,粘结面宽度大于500mm的线条,用打田字灰加点灰达到80%,四周边灰必须打满,线条的接头砂浆打满,挤出来,如果是腰线,钉子打在墨线下端,钉子往上翘一点,线条盖过钉子,再进行收灰,缝隙即是满的。线条下端的钉子已经看不出,将挤出来的砂浆刮干净,现在进行拼直线。先测量出需拼接多长的线条,做好记号,进行线条切割。切割时需注意不要切错线条,以免增加损耗。线条拼接,首先打好碰头灰,两端都需打满。如线条粘结面有灰,可用瓦刀刮干净,再进行打边灰和点灰,拼接时要求均匀用力挤压或手拍。使砂浆从周边溢出,将多余的砂浆清理干净,用水平尺检测线条是否安装垂直,粘结缝应随粘随勾,灰缝饱满,并保持线条表面整洁。现在切割窗台线两侧的拼角,量好尺寸,做好记号,将45度角切割好,两个45度角拼起来呈90度拼角,2个粘结面打满碰头灰,拼接另一端也需打满。因为,挤出来的效果比补灰的效果要好。

部位补救

用刷子沾少量的水,在拼缝处刷一刷,刷除多余的砂浆,表面更为平整,方便下道工序作业,接下来是打磨,如有多余粘结砂浆,则用砂纸或打磨工具打磨平整。水平拼接缝宽小于3mm,现在开始拼缝处挂网,待接缝砂浆干燥后,对缝隙部位进行挂网处理,采用宽100mm自粘型耐碱玻璃纤维网格布,保持平整干燥后进行下道工序,如担心拼接处,有凸起现象,

刮腻子时,可延伸至拼接处两侧10cm左右,看上去表面较平滑,顺直即可。

成品保护

刚胶结的轮廓应主意清洗,避免 冷凝水壅水,人坏损等。


还要注意项目

1、施工时环境温度应不大于38°C、不小于5°C,风力不大于5级。

2、装配、裁切EPS色块前,内墙不需洒水范围潮湿,灰尘、污垢等影向粘合的设备应清洁干净整洁。3、刚粘结力的EPS弧线应特别留意维修保养,避免雨水含侵蚀、由人烧坏等。4、施工后如果发现脱焊,应将整根线脚取加起来,把外墙和EPS线条图案粘接面的稳定度抹灰砌筑砂浆深度清理干净整洁,再二次抹粘接抹灰砌筑砂浆使用施工。5、EPS白沫轮廓工程施工的同时必定要给出cad装配图来,给出暗转的追踪定位弹窗追踪定位线完后做出配置。关于轮廓的分割还用给出cad装配图安装的的长度来,通常情况下EPS零件的的长度全是条件的长度,想要给出安装缝宽来开展锯开。

6、拼接完之后,EPS构件就是一个整体, 等到干燥之后在进行打磨用砂纸。然后在抗裂专用胶对拼接的部位进行处理,处理时要注意看专用胶使用说明
